預製直埋PE-RT II型管
一、預製直埋PE-RT管道應在溝底標高和管溝基礎質量檢查合格後,方可敷設。
二、下管時,應采用非金屬繩(帶)捆紮和吊運,並應防止管道劃傷、扭曲或承受過大的拉伸和彎曲。
三、預製直埋PE-RT管道應宜采用直線敷設,可隨地形自然彎曲。在管道敷設過程中出現折角或管道折角大於設計值時,應與設計單位確認後再進行敷設。
四、預製直埋PE-RT管道應敷設坡度、埋深應與設計要求一致。
五、預製直埋PE-RT管道應敷設完畢並經外觀檢驗合格後,應及時進行溝槽回填。在強度試驗前,除接頭部位可外露外,管道兩側和管頂以上的回填高度不宜小於 0.5m,強度試驗合格後,應及時回填其餘部分。
六、回填前應檢查溝槽,溝槽內不得有積水,磚、石、木塊等雜物應清除幹淨。
七、溝槽回填應從兩側同時對稱均(jun1)衡進行,並應保證管道不產生位移。必要時應對管道采取臨時限位措施,防止管道上浮。
八、預製直埋PE-RT管道應係統中閥門井等附屬構築物周圍回填應符合下列規定:
1)井室周圍的回填,應與管道溝槽回填同時進行,不能同時進行時,應留階梯形接茬;
2)井室周圍回填壓實時應沿井室中心對稱進行,且不得漏夯;
3)回填材料壓實後應與井壁緊貼;
4)路麵範圍內的井室周圍,應采用石灰土、砂、砂礫等材料回填,且回填寬度不宜小於 400mm;
5)嚴禁在槽壁取土回填。
九、溝槽回填時,不得回填淤泥、有機物或凍土,回填土中不得含有石塊、磚及其它雜物。
十、管基設計中心角範圍內應采取中粗砂填充密實,並應與管壁緊密接觸,不得用土或其它材料填充。
十一、溝槽回填時,回填土或其它回填材料運入溝槽內,應從溝槽兩側對稱運入槽內,不得直接回填在 預製直埋PE-RT管道應上,不得損傷 PE-RTⅡ型供熱管道及其接口。
十二、每層回填土的虛鋪厚度,應根據所采用的壓實機具按下表的規定選取。

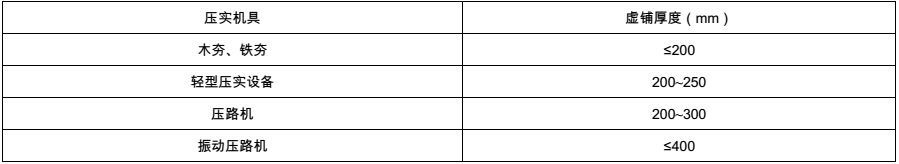

每層回填土的虛鋪厚度
十三、當溝槽采用鋼板樁支護時,應在回填達到規定高度後,方可拔除鋼板樁。鋼板樁拔除後應及時回填樁孔,並應填實。當采用砂灌填時,可衝水密實;當對周圍環境影響有要求時,可采取邊拔樁邊注漿措施。
十四、管道管區回填施工應符合下列規定:
1)管底基礎至管頂以上 0.5m 範圍內,必須采用人工回填,輕型壓實設備夯實,不得采用機械推土回填;
2)回填、夯實應分層對稱進行,每層回填土高度不應大於 200mm,不得單側回填、夯實;
3)管頂 0.5m 以上采用機械回填壓實時,應從管軸線兩側同時均勻進行,並夯實、碾壓。
十五、管道回填作業每層土的壓實遍數,應根據壓實度要求、壓實工具、虛鋪厚度和含水量,經現場試驗確定.
十六、采用重型壓實機械壓實或較重車輛在回填土上行使時,管頂以上應有一定厚度的壓實回填土, 其較小厚度應根據壓實機械的規格和管道的設計承載能力,經計算確定。
十七、管道管頂 0.5m 以上部位回填土的壓實度,應按相應的場地或道路設計要求確定,不宜小於90%;管頂 0.5m 以下各部位回填土應符合下表的規定。

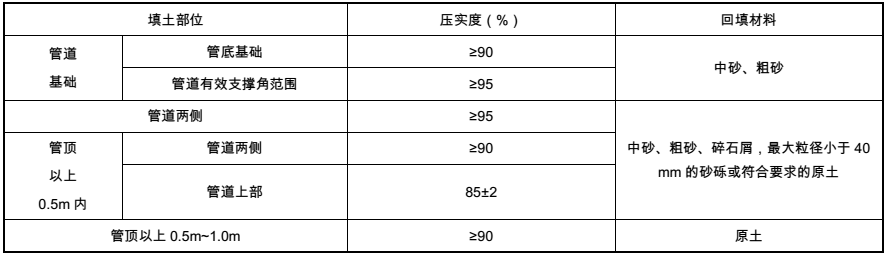

溝槽回填土壓實度與回填材料
