鋁合金襯PP-R管道係統冬季施工方案

作者:admin 發布日期:2019/11/7 關注次數: 二維碼分享

鋁合金襯塑PP-R複合管

鋁合金襯塑PP-R複合管


一、施工前準備

1、施工人員必須熟悉本工程的施工方案和設計說明及相關規範、規定。

2、施工人員必須持水暖工證上崗,且經過鋁合金襯塑PP-R管道安裝的技術培訓方可進行施工。

3、使用的機具及相關設備必須性能良好,正常施工。

4、施工場地應平整幹淨,不允許有砂石等其他雜物,且無明顯的標高偏差。

5、施工用電、用水、材料儲放地等臨時設施,能滿足施工需要。


二、運輸及貯存

1、冬季搬運管材和管件時,應輕拿輕放、避免油汙、嚴禁撞擊、嚴禁與尖銳物品碰觸以及拋、摔、滾、拖等,造成管材、管件損傷,影響管材使用壽命和施工質量。

2、管材、管件應放在庫房內,不得露天存放,防止陽光直射,注意明火,距離熱源不得小於1米。

3、管材應水平平整堆放,高度不超過1.5米,管件應逐層碼堆,不宜堆放過高。

溫度低於10℃時,管材受外力易碎,在剪管及施工時不能施加不當外力,管端毛刺和切割碎屑必須進行清理。

4、熔接時將管端口無旋轉地插入到熱熔機標記的熔接深度位置,同時無旋轉地推動配件到熔接工具頂端。

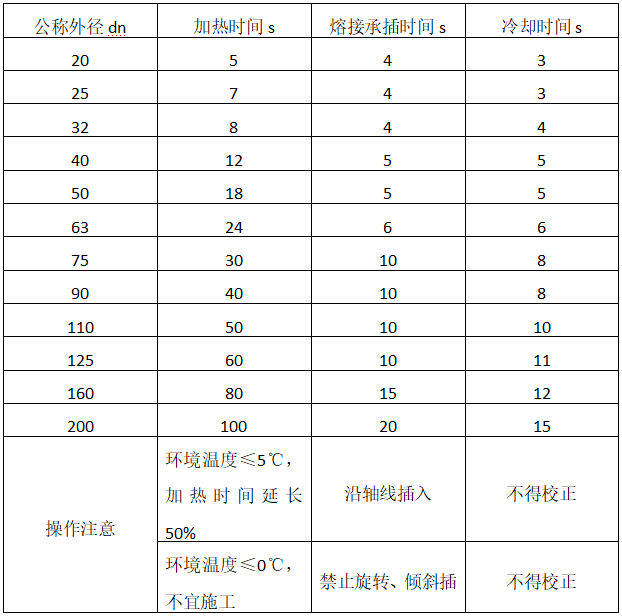

5、熱熔承插技術要求:


6、達到熔接深度時,快速將管材與管件從熱熔頭處取下,立刻將它們推入連接在一起,並且不能旋轉,使管材與管件保持在同一軸線上。剛熔好的接頭可以校正但嚴禁旋轉。

7、在規定的裝配時間內,連接在一起的部件需要被固定住,在管材、管件結合麵應有一均勻的熔接圈。

8、鋁合金襯塑PP-R管材與管件之間的熔接必須采用同一廠家生產的、同一材質的產品。

地麵安裝圖

地麵安裝圖


高空安裝圖

高空安裝圖


三、管道敷設安裝一般規定

1、常溫(20℃)安裝

(1) 施工安裝中除執行本工程設計依據外,還應符合《采暖與衛生工程施工及驗收規範》(GB/J242-82)及相關規範、規定。

(2) 管道在經過暗梁、廳中央、門口時,避免與電器管交叉敷設。

(3) 安裝管材、管件的規格、型號、壓力等級應符合設計及驗收規範。

(4) 對已安裝完的管道不能重壓、敲打,必要時要對容易受外力的部位覆蓋保護物,尤其是沒有樓層封閉的管道井的給水管,更要做好保護措施,避免磕碰和重物(磚頭)等對鋁合金襯PP-R管材造成撞擊。

(5) 凹槽內的管道水壓實驗合格後,要用不低於C20級水泥砂漿填補密實,並加入冷凝劑。否則由於管道熱脹冷縮的因素,會造成地麵開裂。特別是熱水(采暖)管道。

(6) 熱水(采暖)管道應采用不低於2.0MPa等級的管材管件。

(7) 管道係統安裝過程中的開口處應及時封堵。

(8) 嚴禁不同牌號的鋁合金襯塑PP-R管材、管件進行熱熔。

(9) 進入施工現場人員應著軟底鞋,施工過程中工人應細心操作,妥善保存所帶工具,避免對管材造成損害。

(10) 直埋在地平麵層和牆體內的管道,水壓試驗工作必須在麵層澆搗或封堵前進行,達到試驗要求後,土建方能繼續施工。

(11) 室外直埋管道敷設時,槽底應平整,管道周圍鋪100mm厚沙墊層,然後再回填土。在橫穿馬路時管頂距馬路地麵距離不得小於800mm,人行道及其它地方管頂埋深不得小於600mm,以保障防凍層(-13℃)及施工質量,如達不到要求時,必須加鋼套管和其他保護措施。

(12) 熱熔連接的管道,水壓試驗的時間應在管道連接24小時後進行。


2、冬季安裝

(1) 冬季安裝除執行常溫安裝規定要求外還應遵守以下要求,如:將管材從材料儲放地運到施工現場,用小太陽、熱風機等取暖設備將熔接處周圍的環境溫度加熱至10℃以上,方可進行施工,嚴禁使用明火烘烤。

(2) 當環境溫度低於10℃時,管材受材料自身化學性能因素,遇外力極易破碎,因此在冬季施工中,要操作小心,不能對管材拋、摔、滾、砸施加不適當的外力。

(3) 在冬季施工時,內襯管為聚丙烯材質,此材質有低溫脆性的特點,遇外力極易破碎,所以在施工前必須對安裝的管材、管件的外觀質量進行檢查,如發現管材端頭破裂或有裂縫的必須去除。

(4) 對準備安裝的管材、管件要從材料儲放地運到施工現場,在環境溫度高於10℃的環境下進行24h狀態調節。


四、質量驗收

中間驗收對於隱蔽管道及明裝管道安裝完畢,進行氣壓實驗,由施工單位會同監理單位進行。


五、成品保護要求:

1、嚴禁在施工完成的鋁合金襯塑PP-R管道管上衝擊或釘金屬釘及敲打、重物碰、砸。

2、為防止凍裂鋁合金襯塑PP-R管道,不使用期間嚴禁出現存水現象。


六、氣壓試驗

氣壓試驗按以下步驟進行:

1、管道用氣壓泵注滿氣後,進行氣密性檢查。

2、按設計工作壓力的1.5倍進行氣壓試驗,但冷水管不得小於0.9MPa,熱水管不得小於1.2MPa,升壓時間不小於10min,測定儀表的壓力精度不應低於0.01MPa。

3、升壓至規定試驗壓力,穩壓1h,測試壓力降不得超過0.06MPa,在30分鍾內允許兩次補壓,升至規定試驗壓力。

4、在工作壓力的1.15倍狀態下,穩壓2h,壓力降不得超過0.03MPa,同時檢查各連接處不得漏氣。

5、直埋在地坪麵層和牆體內的管道,氣壓試驗工作必須在麵層澆搗或封堵前進行,達到試驗要求後,土建方能繼續施工。

6、熱熔連接的管道,氣壓試驗的時間應在連接完成24h後進行。


  • 融僑

    融僑集團由東南亞華人企業家林文鏡先生於1989年創建,是一家以房地產開發為核心業務,集房地產開發、物業管理、溫礦泉開發、…

  • 中國石化

    中國石油化工集團有限公司(英文縮寫Sinopec Group)是1998年7月在原中國石油化工總公司基礎上重組成立的石油…

  • 中國石油

    中國石油天然氣股份有限公司(簡稱“中國石油”或“中石油”)是中國油氣行業占主導地位的大的油氣生產和銷售商,是國有企業,是…

  • 龍湖地產

    龍湖地產有限公司(香港聯交所股份代碼:00960),創建於1993年,成長於重慶,發展於全國,是一家追求卓越、專注品質和…

  • 中海地產

    中海地產集團有限公司,是香港中國海外集團有限公司控股的屬下企業,其前身中海地產股份有限公司,於2002年8月8日注冊成立…

快速通道 Express Lane

谘詢熱線

400-029-6908400-029-6908

郵箱:2766048951@qq.com

QQ:2766048951

手機站二維碼
网站地图 好色先生免费版-91好色先生TV-好色先生TV网站-好色先生tv污版
